欢迎光临河南恒系环保科技有限公司!
全国咨询热线:19137623678
联系我们Contact us
全国咨询热线19137623678

河南恒系环保科技有限公司

联系人:李经理

公司地址:巩义市紫荆路金岭大厦915室

生产基地:温县黄庄镇工业园区恒系公司

揭秘T型滤砖现场浇筑工艺:核心流程与质量管控要点

作者: 发布时间:2026-09-18点击:

信息摘要:

揭秘T型滤砖现场浇筑工艺:核心流程与质量管控要点 T型滤砖 现场“浇筑”实际指向空壳滤砖内灌注混凝土形成复合承重结构,而非传统土建浇筑。该工序通常在滤砖铺设定位…

揭秘T型滤砖现场浇筑工艺:核心流程与质量管控要点

  T型滤砖现场“浇筑”实际指‌向空壳滤砖内灌注混凝土‌形成复合承重结构,而非传统土建浇筑。该工序通常在滤砖铺设定位完成后进行,核心流程与管控要点如下:
  一、核心施工流程
‌  1.基面预处理‌:混凝土底板强度需≥C20,平整度偏差控制在‌±3mm/2m‌以内,含水率≤6%,并准确放出分格线(误差≤±1mm)。
  2.空壳铺设定位‌:将HDPE材质空壳滤砖按榫卯结构扣合铺设,利用水平尺或激光水准仪校准,确保单排首尾高差‌≤2mm‌,防止反冲洗时“翻池”。

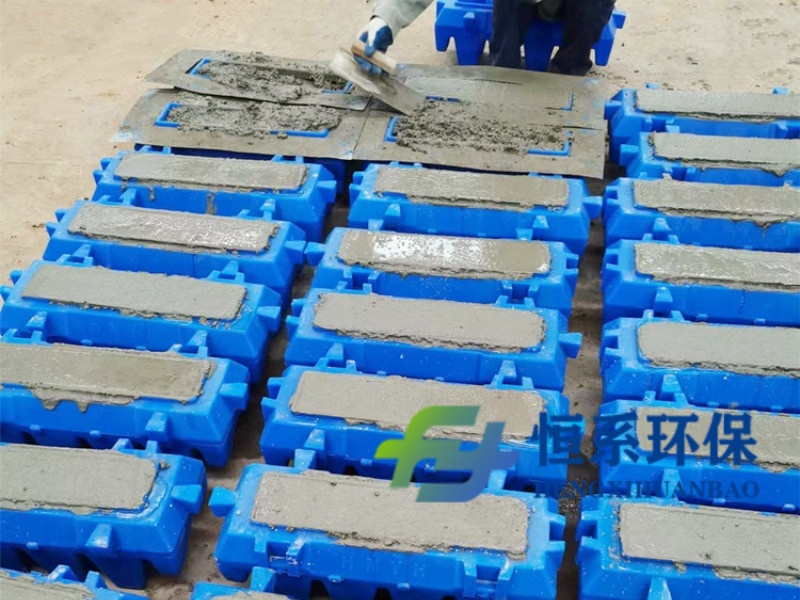

‌  3.混凝土灌注‌:确认位置无误后,向滤砖内部空腔浇筑‌C30及以上等级微膨胀混凝土‌。每平米约需8块砖,单块成品重约23kg(空壳仅1.8kg)。
 ‌ 4.养护与检测‌:浇筑后需自然养护7-14天,待强度达标后方可进行滤料填充及通水调试 。‌‌
  二、关键质量控制点
‌  1.精度决定成败‌:水平度是致命指标,若整池平整度超差5mm,会导致布气不均、滤料流失甚至系统失效 。
 ‌ 2.两种施工模式‌:可选择‌厂家预制浇筑‌发货(现场仅安装),或‌现场空壳发货+现场浇筑‌(更利于调整水平度,但需严格管控养护期)。
 ‌ 3.无需架空层‌:因T型滤砖底部自带拱形管洞形成配水通道,土建时仅需预设底部配水槽,无需额外浇筑架空层 。‌‌





  三、常见风险规避
  1.严禁在基面潮湿或未达强度时强行铺设,否则粘结力下降40%以上,易导致砖体破裂 。
灌注时需对称均匀投料,避免单侧压力过大造成滤砖移位或变形 。‌‌
  2.现场作业建议配备激光水准仪、含水率检测仪及2米靠尺,严格执行“七分基面,三分安装”原则,确保反冲洗均匀性系数达标 。

‌‌
